项目效果图

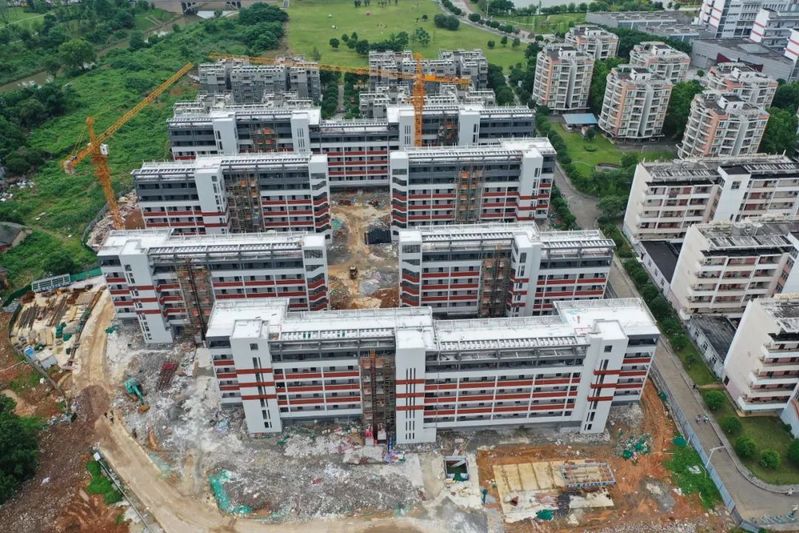

最新进度图(拍摄于2025年5月)
截止日期 (年月日) | 工程形象进度 |
2025.5.31 | 1#楼外墙及卫生间墙砖基本完成;阳台栏杆完成100%,楼梯间栏杆完成50%,宿舍及走廊、楼梯间地砖、腻子完成约80%,铝合金窗扇安装完成约30%,入户门安装完成约70%,卫生间铝合金门安装、给排水管道、电气工程完成约60%; 2#楼外墙、阳台栏杆安装完成,楼梯间栏杆完成约50%,卫生间墙砖,宿舍及走廊、楼梯间地砖、铝合金窗扇安装完成约95%,腻子完成约80%,入户门安装完成约50%,卫生间铝合金门安装完成约100%;给排水管道完成约70%,电气工程完成约60%; 3#楼外墙砖施工完毕,卫生间墙砖基本完成,宿舍地砖完成约50%,楼梯间墙砖施工完成,窗扇安装完成95%,腻子完成60%,给排水工程完成约50%,电气工程完成约40%; 4#楼外墙砖施工完成,铝合金窗框安装完毕,固定玻安装完毕,卫生间墙砖完成约70%,腻子完成60%,给排水工程完成约40%; 5#楼外墙砖施工完毕,卫生间墙砖基本完成;宿舍地砖完成约50%,楼梯间墙砖施工完成,宿舍栏杆安装完成,楼梯间栏杆安装完成约40%;铝合金窗框及固定玻安装完毕,腻子完成70%,给排水工程完成约50%,电气工程完成约40%; 6#楼外墙砖施工完毕;阳台栏杆安装完成,楼梯间栏杆完成约50%,卫生间墙砖,宿舍及走廊、楼梯间地砖、腻子完成约80%,铝合金窗框及固定玻安装完毕,卫生间铝合金门安装完成约40%;给排水管道、电气工程完成约50%。 室外污水管道完成约10%。 |
2025.4.0 | 1#楼屋面工程完成95%,外墙砖完成90%,走廊及阳台外墙砖完成30%,卫生间墙砖完成40%、卫生间地砖完成10%,给排水完成60%,电气完成40%,腻子完成10%,铝合金门窗框完成100%;目前主要进行卫生间墙砖、阳台及走廊外墙砖、腻子施工,以及屋面消防管道及栏杆施工; 2#楼屋面工程完成90%,外墙砖完成90%,走廊及阳台外墙砖完成30%,卫生间墙砖完成40%,给排水完成60%,电气完成40%,腻子完成20%,铝合金门窗框完成100%;目前主要进行卫生间墙砖、阳台及走廊外墙砖、腻子施工; 3#楼抹灰完成100%,卫生间防水完成80%,防水抗裂砂浆完成80%;目前主要排水管道安装,楼层卫生清理; 4#楼抹灰完成95%,屋面找坡及找平完成,排水管道完成70%,铝合金门窗框安装固定完成80%,外墙砖施工完成70%;目前主要进行外墙砖施工及排水管道安装; 5#楼抹灰完成100%,外墙砖完成90%,屋面防水完成,卫生间防水完成80%,排水管道完成85%,铝合金门窗框安装完成100%;目前主要进行排水管道安装、阳台及走廊外墙砖施工; 6#楼屋面工程完成95%,外墙砖完成90%,走廊及阳台外墙砖完成30%,卫生间墙砖完成40%、卫生间地砖完成10%,给排水完成60%,电气完成40%,腻子完成10%,铝合金门窗框完成100%;目前主要进行卫生间墙砖、阳台及走廊外墙砖施工。 |
2025.3.30 | 1#楼砌体施工完成,内外墙抹灰完成,铝合金门窗框完成,屋面防水卷材完成约40%,排水立管完成约30%;目前主要进行排水安装及卷材施工; 2#楼砌体施工完成,内外墙抹灰基本完成,铝合金门窗框完成约90%,目前主要进行排水立管安装及防水施工; 3#楼砌体施工基本完成,室内抹灰完成约50%,目前主要进行七层砌筑收尾及楼层电气布管; 4#楼砌体施工基本完成,内外墙抹灰完成约10%;目前主要进行七层砌筑收尾及电气布管; 5#楼砌体施工完成,内外墙抹灰完成约40%,目前主要进行墙体挂网,铝合金门窗框安装; 6#楼砌体施工完成,内外墙抹灰完成约90%,铝合金门窗框完成约90%;目前主要进行墙体防水抗裂砂浆施工及一层外墙抹灰。 |
2025.2.28 | 1#楼主体结构及砌筑施工基本完成,挂网至4层,宿舍配管至4层,六层准备构造柱浇筑,屋面构架浇筑完成; 2#楼一至四层砌筑完成,水电配管至4层,目前五层构造柱模板安装,六层砌筑收尾,屋面构架浇筑完毕; 3#楼本月完成五层、六层板施工,七层梁板钢筋绑扎中,一砌筑完成,二层卫生间翻边浇筑完成,模板拆除及清理至三层,目前三层植筋; 4#楼本月19-25轴六层至屋面(七层板)浇筑完成,1至18轴、26至43轴六层、七层板浇筑完毕,1至18轴、26至43轴七层内架搭设中;一层砌筑完成,二层翻边浇筑完成,四层内架及模板清理中; 5#楼完成一至四层砌筑完成,五层砌筑中,构造柱浇筑至三层,七层内架清理中,屋面构架浇筑完成; 6#楼一至五层基本砌筑完成,一至四层构造柱浇筑完成,六层砌筑收尾中,屋面构架浇筑完成。 |
2025.1.31 | 1#楼封顶、一至四层砌体施工; 2#楼封顶、一至三层砌筑施工; 3#楼四层框柱钢筋绑扎; 4#楼五层内架搭设及框柱钢筋绑扎; 5#楼封顶、内架及模板清理至四层; 6#楼封顶、一至三层砌筑施工。 |
2024.12.30 | 1#楼五层结构施工完成,目前进行东区15至30轴六层梁板钢筋绑扎,西区1至14轴六层内架搭设及钢筋绑扎; 2#楼四层结构施工完成,目前进行五层梁板钢筋绑扎; 3#楼基础施工完毕,目前进行二层框梁模板安装; 4#楼基础施工完毕、二层梁板施工完毕,目前进行三层钢筋绑扎 5#楼四层结构施工完毕,目前进行五层梁板钢筋绑扎; 6#楼五层结构施工完毕,目前进行六层梁板模板安装。 |
2024.11.30 | 1#楼完成基础土方回填及一层梁板浇筑; 2#楼基础土石回填完成、一层框梁浇筑准备; 3#楼高压旋喷桩检测即将完成、准备桩头破除; 4#楼基础结构施工完成、土方回填中; 5#楼基础验收通过、土方回填基本完成; 6#楼土方回填完成、一层框梁浇筑完成,准备一层板施工。 |
